وارش نیوز / علی منتظر ؛ کوروش موسوی تاکامی سه شنبه ۲۸ مرداد پیرامون فرآیند احداث این پروژه گفت: در واپسین روزهای تابستان ۱۴۰۲، اجرای طرح خط مهم ۴ و ۶ مداره ۲۳۰/۶۳ و ۶۳/۲۰ کیلوولت رویان – محمودآباد برای تغذیه پست ۶۳/۲۳۰ کیلوولت محمودآباد و پست های ۲۰/۶۳ کیلوولت نور، محمودآباد۱، شهرک صنعتی تشبندان، آمل۱، آمل ۴، آمل ۵ و آمل ۶ به منظور تامین توان مشترکین، توسعه زیرساخت های منطقه، بهبود کیفیت برقرسانی و افزایش پایداری و قابلیت اطمینان شبکه از طرف شرکت توانیر به برق منطقه ای مازندران و گلستان ابلاغ شد. در اجرای این خط استراتژیک با طول ۴۲ کیلومتر مسیر، ۱۹۸ کیلومتر مدار و ظرفیت انتقال توان ۱۸۵۰ مگاوات، رکوردی در صنعت برق ایران ثبت شد که جابجا کردن آن دور از ذهن است.
موسوی تاکامی اعلام کرد : خط انتقال نیروی برق رویان – محمودآباد، از پست انتقال نیروی برق ۶۳/۲۳۰ کیلوولت رویان در کاسگر محله شروع و پس از گذر از تاشکوه، کردمحله، رفیوژ کمربندی رویان و نور، شالیزارهای عباسا – شهرکلا و مناطق شرقی نور، پارک جنگلی نور، شالیزارهای رستمرود- ایزدشهر-خشت سر، اهلم، آزادمون، یوسف آباد، خوردونکلا، گیلاپی، میرعلمده، تلارم و به پست ۶۳/۲۳۰ گلیرد محمودآباد، رسیده است.
وی افزود: این پروژه سنگین با هزینه بیش از ۲۲۰۰ میلیارد تومان، سنگین ترین پروژه خط انتقال کشور بوده است که در زمین های ساحلی، آبرفتی، غرقابی و شالیزارها اجرا شده است.
مدیرعامل شرکت برق منطقه ای مازندران و گلستان با اعلام اینکه این شرکت کارفرمای پروژه، طی ۵ مناقصه عملیات اجرایی احداث فونداسیون، نصب برج و سیم کشی را در دو نوبت از آبان ۱۴۰۲ به مناقصه گذاشت و تا پایان سال ۱۴۰۲ برندگان مناقصه مشخص و قراردادها تا پایان فروردین ۱۴۰۳ مبادله شدند، بیان کرد : ۱۰ مناقصه جهت تهیه سیم، مقره، یراق آلات و انتخاب مشاور برگزار شده است.
او ادامه داد : برای اجرا در این منطقه، نیاز به احداث جاده دسترسی به پای برج ها، تملیک زمین برای احداث فونداسیون و جاده سازی و اخذ همکاری کشاورزان برای احداث فونداسیون، نصب برج و سیم کشی بوده است.
موسوی تاکامی با اشاره به اینکه اولین فونداسیون در زمستان ۱۴۰۲ در پارک جنگلی نور اجرا و آخرین اسپن در فاصله بین دکل های ۱۴ و ۱۵ در کمربندی رویان در ۱۰ مرداد ۱۴۰۴ سیم کشی شد، یادآور شد: با توجه به کشت شالی در طول مسیر، در بهار و تابستان ۱۴۰۳ عملا جبهه کاری بسیار محدود بوده است.

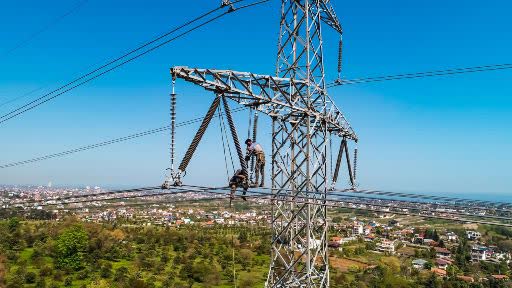

وی با عنوان اینکه در این پروژه ۱۶۹ برج ۴ و ۶ مداره مشبک و تلسکوپی نصب شده که بلندترین برج، ۵۷ متر ارتفاع دارد، تصریح کرد: بزرگترین دکل تلسکوپی ۴ مداره با قطر ۳٫۷ متر، ۴۸ متر ارتفاع و وزن ۳۴ تن در پارک جنگلی نور و رفیوژ کمربندی رویان – نور و بزرگترین برج ۶ مداره کشور با ارتفاع ۵۷ متر و وزن ۴۴ تن در منطقه آزادمون نصب شده است.
این مسئول گفت : فونداسیون برج های ۶ مداره ۶۰ درجه، حدود ۹۰۰ مترمربع سطح حفاری، ۴۰۰ مترمکعب بتن (حدود ۶۰ تراک میکسر) و ۲۲ تن میلگرد در آن استفاده شده است که اعداد شگفت انگیزی در خطوط انتقال نیرو هستند.
مدیرعامل شرکت برق منطقه ای مازندران و گلستان اعلام کرد : در این پروژه بیش از ۳۳۰۰ تن آهن آلات برج، ۲۰۰۰ تن سیم، ۸۰ کیلومتر هادی گارد OPGW مسلح به دو کانال مجزای ۲۴ تار فیبر نوری، ۲۳ هزار مترمکعب بتن و بیش از ۱۳۰۰ تن میلگرد مصرف و ۱۰۰ هزار مترمکعب خاکبرداری شده است.
وی افزود : این شرکت، اولین برج های عبوری و زوایای ۶ مداره ۲۳۰ و ۶۳ کیلوولت کشور با امکان انتقال توان ۱۸۵۰ مگاوات، با طراحی مفهومی شرکت برق منطقه ای مازندران و گلستان را در بهار ۱۴۰۳ طراحی برابر ساخت نموده، ساخته، تایپ تست آن را اخذ و در پاییز ۱۴۰۳ درمحل سایت در اهلم محمودآباد نصب کرده است. بخش ۶ مداره خط که ۱۲ کیلومتر مسیر است از روستای اهلم شروع و در پست انتقال محمودآباد با ۴۲ برج به انتها رسیده است.
موسوی تاکامی بیان کرد : سیم هادی بخش ۲۳۰ کیلوولت آن کاناری باندل دو سیم و بخش ۶۳ کیلوولت آن هاک باندل دو سیم می باشند.
او گفت: از منظر کارشناسان احداث خط ۴ و ۶ مداره ۲۳۰ و ۶۳ کیلوولت رویان – محمودآباد به طول ۴۲ کیلومتر مسیر، در مکان های اجرایی مناسب و بدون معارض، حداقل ۵ سال زمان می برد. هرچند که در چنین منطقه سخت شالیزای حاشیه ساحل، عملا اجرا از ۱۰ تا ۱۵ سال هم مطول می شد و این مهم در خطوط مشابه اتفاق افتاد اما این خط در حدود ۱۵ ماه اجرا شد که بی تردید یک رکورد بی نظیر، غیرقابل تکرار و هیجان انگیز است که احتمالا تا سال ها قابل شکستن نیست.
موسوی تاکامی به حداقل تحصیل کریدور در احداث این خط عظیم اشاره و خاطرنشا کرد: احداث خط ۶ مداره به جای خط دو مداره ۲۳۰ کیلوولت و دو خط ۲ مداره در ۱۲ کیلومتر مسیر امکان، حداقل ۸۰ هکتار از کریدور زمین برای احداث خط را صرفه جویی داده که آورده بزرگی است.
وی افزود: خط ۴ مداره ۲۳۰ و ۶۳ کیلوولت رویان – نوشهر به طول ۱۶۸ کیلومتر مدار و ظرفیت انتقال توان ۱۴۰۰ مگاوات نیز طی ۱۲ ماه کاری از سال ۱۴۰۱ تا ۱۴۰۳احداث شد چرا که این خط با برکناری خط تک مداره موجود و احداث خط جدید در همان کریدور بوده، لذا از خرداد تا پایان آبان این دوسال، بدلیل وقوع پیک برق در بازه موصوف و نیاز به خط موجود برای انتقال توان تولید برق نیروگاه کاسپین نوشهر به پست انتقال رویان، احداث خط تعطیل می شد.
این مسئول گفت : مدار اول این خط از نیروگاه ۵۰۰ مگاواتی سیکل ترکیبی کاسپین نوشهر به پست انتقال نیروی برق رویان متصل شد و مدار دوم ۲۳۰ کیلوولت آن در مرداد ۱۴۰۴ به خط ۴ و ۶ مداره رویان – محمود آباد اتصال داده شد. در واقع پست انتقال محمودآباد از نیروگاه نوشهر و با خط انتقال به طول ۸۴ کیلومتر مسیر تغذیه می شود.
مدیرعامل شرکت برق منطقه ای مازندران و گلستان ذکر کرد: به جهت اجرای خط ۴ مداره ۲۳۰ و ۶۳ کیلوولت در رفیوژ کمربندی رویان و در کریدور خط ۲ مداره ۶۳ کیلوولت تغیه کننده پست ۲۰/۶۳ کیلوولت نور، عملا خط ارتباطی این پست برای اجرای خط باید جمع آوری می شد؛ لذا شرکت برق منطقه ای مازندران و گلستان در اردیبهشت ۱۴۰۴ و ظرف ۲۰ روز، پست ۲۰/۶۳ کیلوولت نور ۲ در سلیاکتی و ابتدای جاده الیمالات را نصب و بار شهر نور و مناطق اطراف را از این پست تغذیه نمود که کاری جالب و درخور ستایش است.
وی اظهار کرد : در امتداد این پروژه مهم، خط ۴ مداره کابلی هوایی ۶۳ کیلوولت محموداباد – آمل ۱ به طول ۴۲ کیلومتر مدار که با ۶۰۰ میلیارد تومان در زمستان ۱۴۰۲ شروع و در ۲۳ اسفند ۱۴۰۳ تحت تانسیون قرار گرفت و خط ۲ مداره ۶۳ کیلوولت تشبندان – محمودآباد نیز به طول ۱۰ کیلومتر مدار در زمستان ۱۴۰۲ شروع و در بهار ۱۴۰۴ تست و آماده راه اندازی و اتصال به پست جدیدالاحداث ۲۰/۶۳ کیلوولت ۱۰۰ مگاواتی شهرک صنعتی تشبندان محمودآباد شد.
او احداث پست ۶۳/۲۳۰ کیلوولت محمودآباد در روستای گلیرد با ظرفیت ۳۶۰ مگاولت آمپر و با سرمایه گذاری ۱۸۰۰ میلیارد تومان طی ۱۸ ماه را یک اقدام موثر با سرعت العمل بسیار بالا در احداث یک پست انتقال برشمرد و گفت: این پست در ۲۳ اسفند ۱۴۰۴ تحت تانسیون قرار گرفته و در ۱۵ مرداد ۱۴۰۴ پس از اتصال خط ۴ و ۶ مداره ۲۳۰ و ۶۳ کیلوولت رویان – محمودآباد خروجی های آن برق دار شدند.
این مسئول بیان کرد: در مردادماه سال جاری در نور، محمودآباد و رویان، ۶ هزار میلیارد تومان پروژه در حوزه فوق توزیع و انتقال نیروی برق توسط برق منطقه ای مازندران شامل ۶۳۰ مگاولت آمپر پست و ۳۵۰ کیلومتر مدار خط پایان یافته و به بهره برداری رسید.
موسوی تاکامی تصریح کرد: هدف اولیه برق منطقه ای مازندران و گلستان احداث خط انتقال نیروی برق ساحلی قوی از حسنکیف تا رویان، آمل، بابل، ناریوران و نیز نیروگاه آتی دریاسر، پست آتی انتقال دریاسر ۲ و سپس پست انتقال موجود دریاسر و نیروگاه نکا است. در این راستا از پاییز سال جاری عملیات اجرایی نصب برج و سیم کشی خط ۴ مداره ۲۳۰ و ۶۳ کیلوولت حسنکیف – نوشهر و احداث خط ۴ مداره ۲۳۰ و ۶۳ کیلوولت محمودآباد- دریاسر آغاز می گردد.
وی با بیان اینکه در حال حاضر احداث فونداسیون های خط ۴ مداره ۲۳۰ و ۶۳ کیلوولت حسنکیف – نوشهر به طول ۱۴۰ کیلومتر مدار و ظرفیت انتقال توان ۱۴۰۰ مگاوات و به ارزش ۱۵۰۰ میلیارد تومان، اجرا و تمام تجهیزات آن خریداری و به سایت حمل شده و بعد از پیک سال جاری و به وجود آمدن امکان قطع خط موجود، احداث می شود، یادآور شد : غالب پروژه های احداث خط امروز برق منطقه ای مازندران و گلستان به سبب عدم تحصی کریدور جدید، با جمع آوری خطوط کم ظرفیت، خطوط با مدارات و توان بالاتر نصب و جایگزین می شوند.
موسوی تاکامی افزود: خط ۴ مداره ۲۳۰ و ۶۳ کیلوولت محمودآباد- دریاسر که به خط جدیدالاحداث رویان محمودآباد متصل می شود، به نیروگاه در شرف احداث ۵۰۰ مگاواتی محمودآباد و پست ۶۳/۲۳۰ کیلوولت دریاسر متصل می گردد.
این مسئول با اشاره به اینکه برق منطقه ای مازندران و گلستان به منظور تامین توان، بهبود پایداری و قابلیت اطمینان شبکه، احداث خطوط تبادلی ۴۰۰ کیلوولت دو مداره جاجرم – آزادشهر- علی آباد، قزوین – تنکابن و نیروگاه قدس سمنان- کاغذسازی ساری را به طور جد دنبال می کند، بیان کرد: این خطوط امکان انتقال حداقل ۴۵۰۰ مگاوات توان از مناطق دارای حبس تولید به مازندران و گلستان را دارا هستند که می شود ظرف دو سال این سه خط تبادلی و مهم را احداث کرد.
سرمایه گذاری دو میلیارد دلاری جهت توسعه شبکه برق در مازندران و گلستان تا ۶ سال آتی
مدیرعامل شرکت برق منطقه ای مازندران و گلستان اعلام کرد: با توجه به تدوین طرح جامع توسعه شبکه انتقال و فوق توزیع مازندران و گلستان و تهیه برنامه عملیاتی تا افق ۱۴۰۹، تا ۶ سال آتی، حدود دو میلیارد دلار برای احداث خطوط و پست های انتقال و فوق توزیع و توسعه شبکه در مازندران و گلستان سرمایه گذاری خواهد شد.
وی گفت : اگر در کشور، الگوی مصرف رعایت شود، ماینرهای غیر مجاز استفاده نشوند، صنایع در ساعات غیر اوج بار برق مصرف نمایند، شدت انرژی تولید محصولات کارخانجات در حد استاندارد باشد، کولرهای پر مصرف با کولرهای کم مصرف و مدرن جایگزین شوند، انشعابات غیرمجاز استفاده نشوند و بهینه سازی و بهبود بهره وری در دستور کار قرار گیرد، یقینا شبکه برق امکان تامین برق پایدار بدون اعمال مدیریت مصرف را خواهد داشت.
